一、施工前準備
1.現場勘查與評估
檢查煙囪結構穩定性、表面狀況及周圍環境,確定爬梯安裝位置、高度和角度,確保符合安全和使用要求。
避開煙囪薄弱區域(如裂縫、腐蝕嚴重部位),優先選擇筒壁強度高、坡度平緩的區域。
2.材料準備
根據煙囪高度和直徑,選擇合適的爬梯材料(如角鋼、圓鋼或不銹鋼),并準備連接件、緊固件和防腐材料。
確保施工工具齊全且完好,如電焊機、切割機、扳手、螺絲刀、安全繩、全站儀等。
3.人員培訓與安全防護
對施工人員進行安全培訓和技術交底,確保熟悉施工流程、材料特性及應急處理措施。
劃設安全施工區域,用圍欄或醒目標志圍設,設立“高空作業"警示牌,禁止無關人員進入。
施工人員必須佩戴安全帽、安全帶、防滑鞋等防護裝備,遵守高空作業規范。
二、施工流程
1.測量放線
使用全站儀在煙囪底部確定爬梯起始點坐標,沿筒壁坡度向上測量,每2米標記1個控制點,標注膨脹螺栓安裝位置。
對于Z形爬梯的轉折處,測量并標記轉折角度;休息平臺位置需單獨放線,標注平臺框架的4個角點坐標,確保平臺與爬梯垂直銜接。
放線完成后,用紅漆清晰標記所有控制點,由技術負責人復核坐標偏差,確認無誤后進入下一步施工。
2.材料加工與焊接
切割材料:按設計尺寸切割鋼管、角鋼與花紋鋼板。主管切割長度根據爬梯分段高度確定,踏步板切割為300mm×150mm的矩形,邊緣打磨光滑。
焊接爬梯單元:在地面焊接爬梯主管與橫桿,形成10米長的爬梯單元。焊接采用CO氣體保護焊,焊縫高度≥6mm,且無夾渣、氣孔、未焊透等缺陷。焊接完成后,對焊縫進行防腐處理。
加工休息平臺:焊接平臺框架,將花紋鋼板面板與框架滿焊連接。面板四周焊接1.2米高防護欄桿與180mm高擋腳板,欄桿間距≤150mm,確保防護安全。

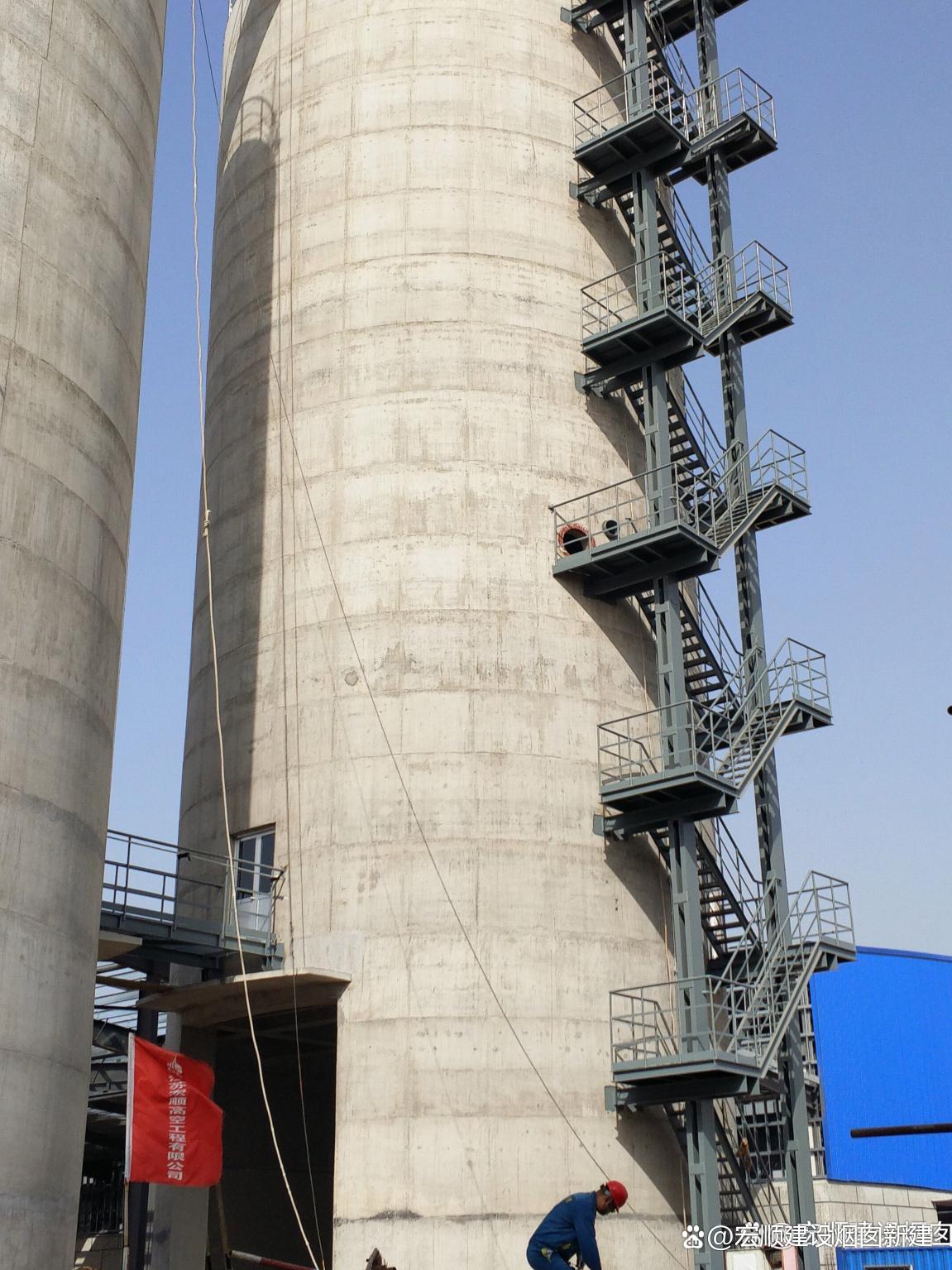

3.爬梯與平臺安裝
垂直運輸:用卷揚機將加工好的爬梯單元垂直運輸至安裝位置,由2名施工人員在吊籃內配合,將爬梯主管貼近筒壁標記的控制點。
鉆孔與螺栓固定:用沖擊鉆在筒壁標記處鉆孔,深度120mm,清理孔內灰塵后植入M16不銹鋼膨脹螺栓,用扭矩扳手按80-100N·m的力矩緊固。每個連接點安裝2個螺栓,確保爬梯主管與筒壁緊密貼合。
踏步板檢查:安裝完成后,檢查踏步板是否水平(用水平尺測量,偏差≤2mm)。若存在傾斜,調整螺栓位置或打磨主管接觸面,直至踏步水平。
后續爬梯與平臺安裝:將加工好的休息平臺運輸至安裝高度處,調整平臺位置,使平臺框架與爬梯主管垂直銜接,平臺內側與筒壁貼合,標記螺栓安裝點。
三、質量與安全控制
1.質量要求
承載能力:爬梯需滿足2人同時作業,設計荷載不低于5kN/m;連接節點強度需高于爬梯主體結構強度1.2倍。
適配性:結合煙囪筒壁坡度設計Z形爬梯的轉折角度,確保踏步水平,避免攀爬時打滑;爬梯中心線與煙囪軸線平行,避開內襯接縫、腐蝕嚴重區域。
實用性:每間隔10米設置一處休息平臺,平臺外側設置1.2米高防護欄桿,方便施工人員臨時休息與工具放置;爬梯頂部與煙囪平臺或頂部檢修口無縫銜接,避免攀爬終點存在高差。
2.安全措施
人員安全:所有施工人員必須持證上崗,佩戴全身式安全帶,并確保安全帶時刻掛在牢固的生命線上。嚴禁交叉作業,高空作業人員嚴禁穿硬底鞋和高跟鞋上崗操作,嚴禁酒后作業。
工具與材料管理:所有工具、零件必須用工具袋裝好或用繩索系牢,防止高空落物。每次吊裝前必須檢查鋼絲繩、卸扣等吊具,嚴禁使用有缺陷的吊具。構件吊裝時應系好攬風繩,由地面人員控制其擺動,防止與筒壁碰撞。
防火與防風:高空焊接作業必須采取防火措施(如接火盆);遇有大風(6級以上)、雨、雪、霧等惡劣天氣,必須立即停止作業,并做好防風加固工作。
四、驗收與維護
1.驗收標準
爬梯安裝完成后,檢查其牢固性、穩定性,無晃動和松動現象。
檢查踏板和扶手的防滑性能,確保便于人員使用。
對爬梯進行旋轉調試(如為旋轉式Z形爬梯),確保其旋轉靈活、無卡滯現象。
對不符合要求的地方進行調整和修復,直至滿足使用要求。
2.維護保養
定期對爬梯進行檢查和維護,確保其處于良好狀態。對發現的問題及時進行處理和修復,防止事故發生。
定期對旋轉爬梯的潤滑部位進行潤滑,保證其旋轉靈活。
定期檢查爬梯的油漆狀況,及時發現并處理剝落、銹蝕等問題,確保平臺的防腐性能。
